潜水简报:

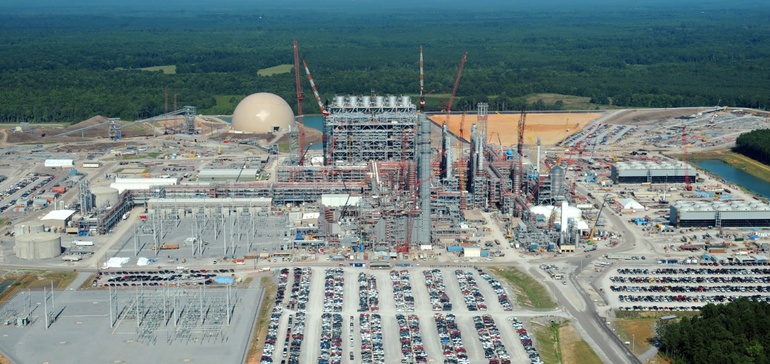

- Southern Co.在周三发布的一份新闻稿中表示,该公司将“立即暂停坎珀县发电厂气化炉机组的启动和运营活动”。
- 这座582mw的电厂旨在将当地开采的煤炭转化为合成气体,并捕获其一半以上的碳排放。但多年的成本超支和建设延误导致密西西比州监管机构要求公用事业公司起草一份计划工厂完全依靠天然气运行,促使南方航空做出了决定。
- Southern公司在该州的子公司密西西比电力公司将继续运营肯珀号工厂作为联合循环天然气设施。股东们已经在这家工厂上损失了31亿美元,公用事业公司可能要承担责任34亿美元如果公用事业不能与监管机构达成和解。
潜水的见解:
曾经是“清洁煤炭”行业的最大希望,而今肯珀电厂的宏伟雄心似乎已不复存在。
该项目于2006年宣布,旨在对冲天然气价格和潜在的气候法规。该设施将使用工厂附近开采的褐煤,将其转化为合成气体,然后捕获和封存其65%的碳排放。
该电厂被设想为CCS和气化技术的旗舰示范,让公用事业公司在碳预算收紧和排放规则更严格的情况下继续燃烧煤炭。但问题几乎从一开始就很明显。
到2010年,南方官员宣布,肯珀的预期成本从18亿美元上升到24亿美元,服役日期将推迟一年,到2014年。
到2013年,由于更多的延误,这些成本估计已经膨胀到34亿美元,去年公用事业公司估计成本将达到66亿美元。最近的估计是,核电站的总成本超过70亿美元,尽管监管决定将纳税人的成本限制在28亿美元。
公司的举报人将此事归咎于项目管理不善2016年7月《纽约时报》报道他说,密西西比电力公司隐瞒了成本超支,并推迟了不切实际的时间表。该实用程序否认了这一说法。
本月早些时候,密西西比电力公司通知监管机构,他们将需要停止发电设计和更换气化炉单元的一个关键部件,增加18到24个月的建设时间,而工厂的其他部分继续运行。Southern当时说,气化炉已经运行了大约200天,但拒绝透露在不需要关闭的情况下,气化炉可以连续运行多久。
作为回应,密西西比州的监管机构上周指示南方能源制定一项计划,允许肯珀只用天然气发电。一个分析密西西比PSC对该项目经济效益的评估表明,该项目只有在天然气价格大幅上涨的情况下才具有经济效益。
南方航空的管理人员在一份声明中说,这一监管指令促使该公司认输。
Southern董事长、总裁兼首席执行官表示:“在考虑项目未来的同时,我们致力于确保员工的关注和安全,包括委员会可能采取的任何行动。汤姆·范宁在声明中说。
由于气化炉的工作暂停,密西西比电力公司将继续在肯珀使用天然气。该公司表示,将全面参与公共服务委员会(Public Service Commission)将于7月6日召开的会议上制定的关于Kemper成本的新监管备忘录。
