潜水简报:

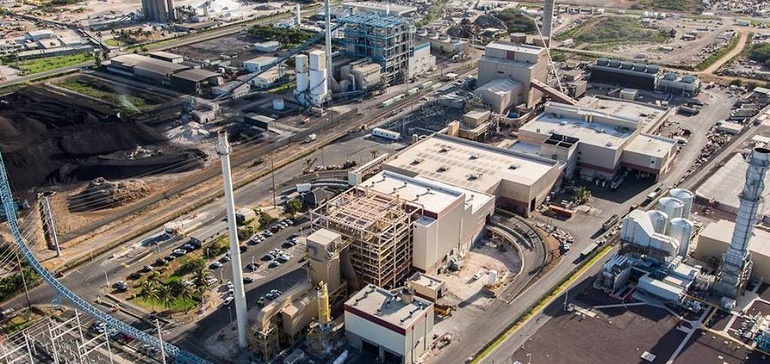

- 夏威夷监管机构对夏威夷电力公司(HECO)退休计划表示担忧36兆瓦燃油发电厂此前,他们曾对这家公用事业公司从瓦胡岛的燃煤电厂转型的努力表示担忧。
- HECO计划用多种资源取代Kahului燃油发电厂,包括太阳能与存储、独立存储项目和配电场建设。但夏威夷公共事业委员会(PUC)的首席监管人员表示,这些项目的延迟可能会使这家燃油发电厂的运行时间比原计划更长。
- PUC主席James Griffin在周二的一次会议上说,目前计划在2023年上线的一系列项目可能会推迟。他补充说:“对我来说,这只是在为一种情况做准备,即推迟退休的可能性高于不推迟退休的可能性。经过这么多年的计划,这不是我们的第一种应急措施。。
潜水的见解:
夏威夷的监管机构已经对可再生能源项目的延迟发出了警告,可再生能源项目是HECO淘汰化石燃料发电厂计划的关键组成部分。今年2月,该机构打开了一份摘要仔细看看这些过渡计划3月的状态会议,委员们对这家公用事业公司将如何更换位于瓦胡岛的180兆瓦燃煤电厂表示担忧,该电厂定于明年退役。
现在,该委员会对毛伊岛的卡胡卢伊(Kahului)燃油发电厂也提出了类似的担忧。
HECO负责规划和技术的高级副总裁Colton Ching说,卡胡卢伊电厂每年提供毛伊岛14%的能源消耗。这家公用事业公司的目标是在2024年让这座电厂退役,不过它打算在正式退役之前减少旗下四个发电机组的运营。目前,该核电站的许可证可以延长到2025年,如果需要,可以延长其使用寿命——尽管HECO表示,这不是它想做的。
HECO计划替换卡胡鲁伊电厂,包括175兆瓦的太阳能,搭配4小时电池存储,以及另外40兆瓦的4小时独立电池存储,根据最近的一份文件。这家公用事业公司正在寻求一种多管齐下的方法来取代电厂的不同属性:可再生能源项目,需求响应和分布式能源将取代它的能力,其中两个Kahului机组将被用作同步冷凝器,以填补目前提供的电压支持服务,计划在毛伊岛建立一个开关站,以支持传输系统。
Ching周二对监管机构说,HECO正在研究加快项目进度的方法,以帮助其降低对卡胡鲁伊核电站的使用,并最终使其退役。他补充说,在这样做的同时,“我们希望确保我们在过渡之前和之后保持可靠性。”
然而,监管机构仍然对电网的可靠性感到担忧。格里芬在会议上指出,HECO的预测显示,今年年中准备金利润率将下降- - - - - -Kuihelani太阳能和储能项目原本可以填补这一缺口,该项目位于毛伊岛中部,是一个60兆瓦、240兆瓦时的太阳能储能设施,最初计划于今年7月投产。这个项目现在已经推迟了两年。
HECO认为尽管Kuihelani项目虽然被推迟了,但纳税人在25年的寿命期内仍将获得同样的好处。但是Griffin担心,如果这个由AES分布式能源公司开发的项目如期上线,那么在2022年和2023年就可以实现节约。该项目预计将为客户节省近3亿美元,是“我一生中见过的最大的成本效益项目之一,”他说。
格里芬概述了两项建议,委员会可以考虑解决对HECO过渡计划的担忧。第一个是将卡胡卢伊核电站的物理退休和财务退休分开- - - - - -这意味着该委员会可以选择一个日期,届时该工厂将从账目中删除,如果该工厂继续运营的时间更长,股东将承担风险。
Griffin表示,第二种选择是建立监管账户,追踪因项目延迟而造成的成本损失,这既可以提高透明度,也可以为HECO提供更强的动力,让项目尽早上线。
然而,HECO的代表表示,该公司正试图平衡各种担忧。HECO总裁兼首席执行官Scott Seu表示,以Kuihelani项目为例,项目延误是由于响应当地社区的担忧而做出的改变造成的- - - - - -随着该州向100%清洁能源目标迈进,“我们开始看到社区面临更多压力,他们被要求举beplay客户端登录办这些项目和基础设施。”
“随着我们的发展,我们每天都要面对许多决定,包括与开发者的合作。我们正在做出决定,平衡可靠性,连接新项目的要求,平衡运行我们系统的成本,”Seu在周二的会议上说。
